索 引 号: | hedongquhd0207/2024-0000271 | 公开目录: | 服务指南 |
成文日期: | 2024-11-29 | 发布日期: | 2024-11-29 |
发布机构: | 河东区行政审批服务局 |
洪水影响评价类审批审批指引
一、事项名称:洪水影响评价类审批
二、子项名称:河道管理范围内建设项目工程建设方案审批、非防洪建设项目洪水影响评价报告审批、水工程规划同意书审核
三、承诺办结时限:7个工作日(含专家评审时间)
四、审批层级:科室负责人
五、审批流程:科室工作人员受理、初审→科室工作人员审查(踏勘评审科组织专家评审)→科室负责人决定→发证
六、申请材料及审查要点(河道管理范围内建设项目工程建设方案审批)
序号 |
申请材料目录 |
材料形式 |
获取方式 |
来源说明 |
审查要点 |
1 |
河道管理范围内建设项目申请书 |
纸质/电子 |
申请人提供 |
建设单位提供/政务网自行下载 |
申请书内容是否表述完整,加盖公章。 |
2 |
建设项目防洪评价报告 |
纸质/电子 |
申请人提供 |
一般由设计单位编制 |
1.报告加盖编制单位印章图纸清晰、比例适中,署名责任人页签字; 2.符合编制导则要求。 |
3 |
建设项目所依据的文件 |
纸质/电子 |
申请人提供 |
政府部门核发 |
工程建设任务与可行性研究批复文件一致。 |
4 |
建设项目涉及河道与防洪部分的建设方案(含图纸) |
纸质/电子 |
申请人提供 |
一般由设计单位编制 |
1.项目名称、建设单位和项目位置应与项目实际情况是否一致; 2.报告编制是否符合国家、省市有关技术标准、规范和城市、县人民政府制定的技术规定等。 |
5 |
与有显著利害关系的第三方达成的协议或该第三方的承诺函 |
纸质/电子 |
申请人提供 |
建设单位提供/政务网自行下载 |
1.说明的内容要素是否齐全; 2.是否与现实情况一致,加盖公章。 |
七、踏勘评审:该事项涉及踏勘评审,具体见附件1
八、示范文本:附件2
九、结果文书:附件3
十、流程图:附件4
附件1
踏勘评审办理流程及核查要点
一、办理流程
(一)专家评审事前准备工作:根据审批事项的不同,采取随机抽取、发函邀请专家等方式,做好专家抽取工作。专家抽取后,应及时与申请人、专家沟通评审会的时间、地点、流程等内容。对需回避的,应及时更换专家。
(二)采取会议评审方式的,一般按下列程序进行:
1.踏勘评审科主持会议第一阶段:组织专家评审会前的现场踏勘工作;踏勘评审科工作人员介绍参加会议的所有单位及其代表,宣布专家评审组成员;宣布廉政规定、专家评审费用支出等;询问是否有申请回避的情况,并根据情况做出处理;组织与会人员签到;推选专家组组长。
2.专家评审组组长主持会议第二阶段:
(1)建设单位介绍项目基本情况(包括现场踏勘情况等)。
(2)申请人或其代理人、报告(方案)编制单位、项目主体设计单位介绍项目有关情况。
(3)专家质询,建设单位、设计单位等答疑。
(4)其他参会单位代表,如主管部门根据工作职责提出意见建议。
(5)专家组长综合各方意见、建议和会议讨论情况,形成评审意见。除因报告需要修改完善且申请人或其代理人承诺在5个工作日内完成的外,专家组应当场作出评审结论。
(6)专家组长宣读评审意见,并签字确认。
3.踏勘评审科征求与会单位意见后,对专家踏勘评审进行总结,宣布专家评审会议结束。
(三)报告修改完善:报告(方案)需要修改完善的,申请人应当在承诺期限内完成,并将修改完善后的报告(方案)提交专家组进行复核。
(四)专家评审结论的流转:踏勘评审科通过流转相关流转单、专家评审意见(结论)、整改报告等至审批科室,由审批科室出具审批意见。
(五)其他保障工作:踏勘评审科做好会议过程中全程记录、保存等工作;专家评审费及时报销等。
二、办理时限
5个工作日(因申请人原因不能组织现场核查的,由申请人提交延期踏勘申请;整改时间不计入现场核查时间)。
三、核查要点
符合河道管理范围内建设项目防洪评价报告编制导则和有关规范、技术要求,评价结论明确;需要编制的防洪影响补救工程专项设计方案,应根据建设项目涉及水利工程的等级,由相应设计资质单位进行设计,需符合相应资质要求,达到初步设计深度,满足施工要求。水工程是否符合流域治理、开发、保护的要求或者防洪的要求。
附件2
2-1申请书
(建设单位)文件
×××字〔20××〕×号
关于申请审查××工程建设方案的函
临沂市行政审批服务局:
我单位拟建设的××工程,(第一段简要描述工程涉河基本情况,包括项目位置、涉河情况、截至行文之日的项目进展情况等)。
依据《中华人民共和国防洪法》、《中华人民共和国河道管理条例》、《河道管理范围内建设项目管理的有关规定》等有关规定,我单位委托XXX编制完成了《XXX工程洪水影响评价报告》,现报送贵单位,请予审查。
附件:1、建设项目所依据的文件
2、建设项目涉及河道与防洪部分的建设方案
3、XXX工程防洪评价报告
4、涉及第三人合法水事权益的,提供与第三人签订的协议;不涉及的,提供承诺函
(申请人)(盖章)
20××年×月×日
2-2影响第三人合法水事权益问题的承诺函
××××文件
×××字〔20××〕×号
(申请人)关于××工程影响第三人
合法水事权益问题的承诺函
临沂市行政审批服务局:
××工程建设方案已报贵局审查,经我单位及设计单位初步调查,不存在影响第三人合法水事权益的问题。若涉及第三人合法水事权益,由我单位妥善解决,特此承诺。
(申请人)(盖章)
20××年×月×日
2-3建设项目所依据的文件

2-4建设项目防洪评价报告
附件3
关于XX工程建设方案准予行政许可决定书
XXX:
你单位《关于报请审查XX工程建设方案的申请》及申请材料已收悉。我局组织专家对报告进行了评审,根据防洪要求和专家评审意见,现提出如下意见:
一、基本同意XX工程建设方案
工程途径位置,除涝标准、洪水标准,工程主要建设内容等内容。
二、工程须按批准位置和方案建设
XXX。本行政许可意见自签发日有效期3年,项目如建设性质、规模、位置发生变化,或开工时间超出许可有效期,你单位应重新履行行政许可手续。

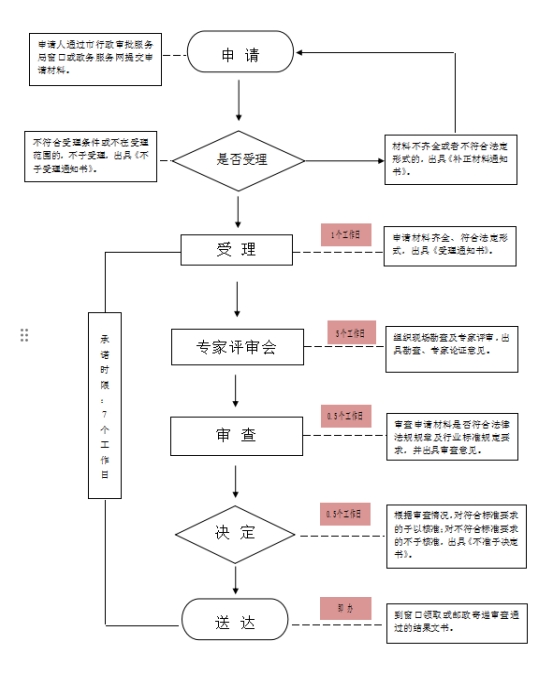

附件 4
